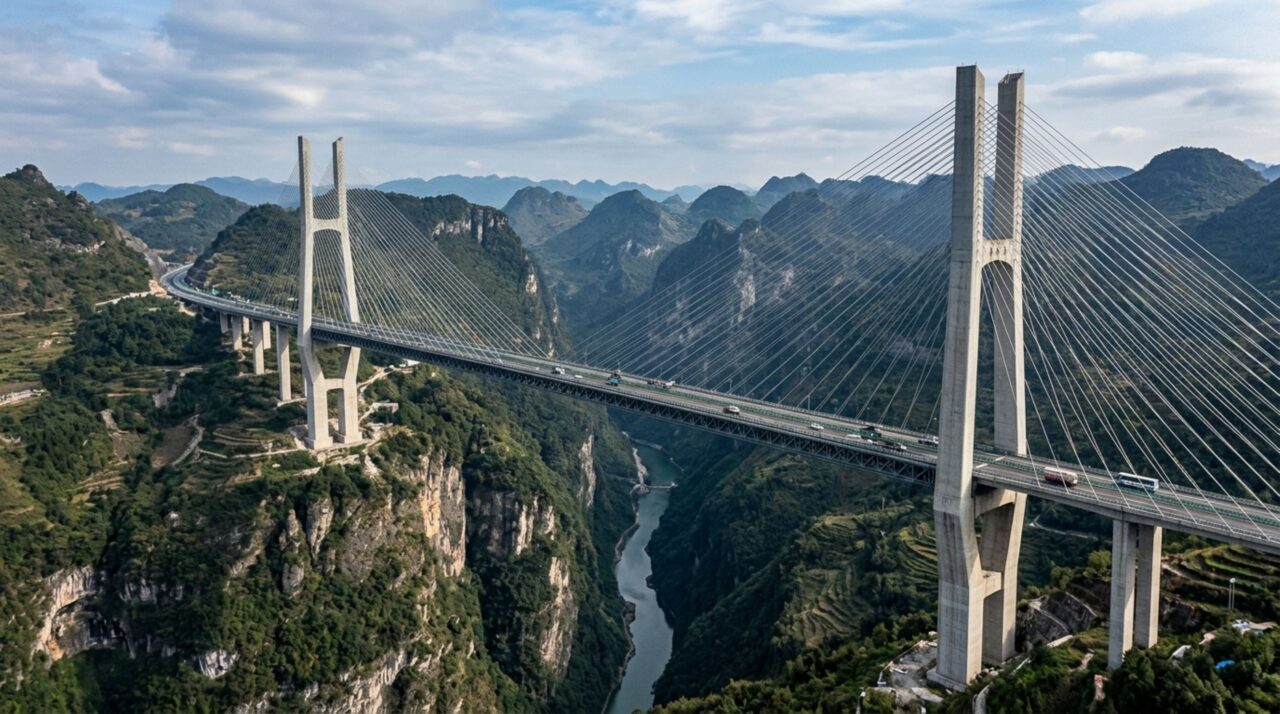

Suspensa sobre um cânion a mais de 500 metros de altura, esta ponte precisou combinar torres gigantescas, cabos de aço e uma estrutura aerodinâmica para permitir que veículos atravessem um vazio onde construir pilares intermediários seria praticamente impossível
A travessia sobre o vale do rio Beipan combina torres altíssimas, estais e um tabuleiro metálico pensado para vento e relevo extremo
No sudoeste da China, a travessia sobre o vale do rio Beipan exigiu uma solução que praticamente eliminasse a ideia de apoios no fundo do cânion. A Ponte Duge foi inaugurada em 2016 com tabuleiro a cerca de 565 metros acima do vale, extensão total de aproximadamente 1.341 metros e vão principal de 720 metros. Em vez de descer até o fundo e voltar a subir por estradas sinuosas, os veículos passaram a cruzar o desfiladeiro por uma estrutura estaiada apoiada em grandes torres, com tabuleiro metálico pensado para resistir ao vento e ao terreno montanhoso.
Como a Ponte Duge foi construída sobre um cânion tão profundo?
A solução adotada foi uma ponte estaiada, em que o tabuleiro fica sustentado por cabos inclinados ligados diretamente às torres. Isso permitiu vencer o grande vazio do vale sem criar pilares intermediários em uma área extremamente íngreme e de difícil acesso. O tabuleiro cruza o cânion do rio Beipan, na ligação entre as províncias de Guizhou e Yunnan.
As torres principais também precisaram se adaptar ao relevo desigual das duas margens. A torre mais alta chega a cerca de 269 metros, enquanto a outra fica pouco abaixo disso, perto de 247 metros. Essa diferença ajuda a entender por que pontes em terreno montanhoso raramente são simétricas como parecem nas fotos.
Quais elementos estruturais sustentam o tabuleiro no vazio?
Os principais responsáveis pela sustentação são as torres, os estais de aço e o próprio tabuleiro metálico, que funciona como uma viga contínua distribuindo cargas. Como se trata de uma travessia rodoviária de quatro faixas, a estrutura precisava suportar não apenas seu próprio peso, mas também vento, variações térmicas e o tráfego diário de veículos.
- Duas torres principais recebem os esforços dos cabos.
- Estais inclinados transferem o peso do tabuleiro para essas torres.
- O tabuleiro metálico ajuda a distribuir as cargas ao longo da travessia.
- As fundações em cada margem ancoram o conjunto no terreno montanhoso.
- A seção do tabuleiro foi pensada para reduzir efeitos aerodinâmicos do vento.
O vídeo abaixo mostra a escala da obra e ajuda a visualizar como a ponte foi implantada em um terreno quase impossível para métodos convencionais de travessia.
Como a montagem aconteceu em um terreno tão difícil?

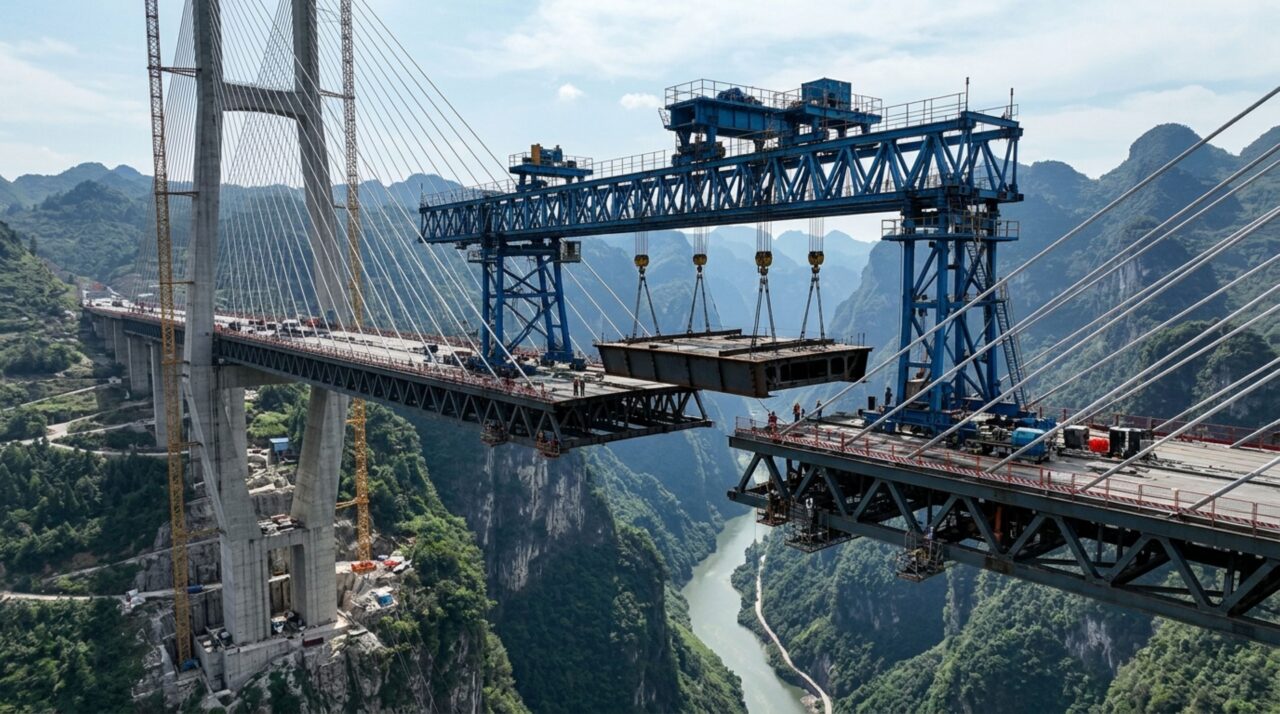

Em uma ponte tão alta, levar equipamentos pesados até o fundo do vale para erguer apoios não seria a solução mais lógica. Por isso, a construção concentrou esforços nas margens e avançou com a montagem do tabuleiro em segmentos, utilizando cabos, torres provisórias e equipamentos de içamento adaptados à profundidade do cânion.
O desafio não era apenas erguer peças metálicas em grande altura, mas também alinhar tudo com precisão. Em pontes desse tipo, pequenos desvios podem gerar grandes efeitos quando a estrutura começa a trabalhar como um sistema único. Por isso, topografia, controle geométrico e sequência de montagem são tão importantes quanto concreto e aço.
Por que a Ponte Duge precisou enfrentar vento e grandes variações de terreno?
A essa altura, o vento deixa de ser um detalhe e passa a ser uma das ações centrais do projeto. O tabuleiro metálico foi concebido com forma mais eficiente do ponto de vista aerodinâmico para reduzir oscilações e melhorar o comportamento da travessia. Em obras desse porte, ensaios e simulações ajudam a prever vibrações e deformações antes da abertura ao tráfego.
O terreno também impôs desafios geológicos e logísticos. Cada extremidade da ponte está apoiada em uma encosta montanhosa, o que exige fundações compatíveis com o solo local e uma ligação cuidadosa entre estrutura e acessos rodoviários. Em uma análise técnica da Dlubal sobre a Ponte Duge, a obra é tratada justamente como um exemplo de como relevo extremo e vento condicionam praticamente todas as escolhas de projeto.

Quanto essa travessia mudou a ligação rodoviária na região?
A ponte integra a via expressa G56 e encurtou de forma importante a travessia entre áreas montanhosas do sudoeste chinês. Antes dela, o deslocamento pela região exigia contornos longos e estradas muito mais lentas. Com a nova travessia, a passagem sobre o cânion ficou muito mais direta e segura.
| Característica | Dado aproximado |
|---|---|
| Extensão total | 1.341,4 m |
| Vão principal | 720 m |
| Altura do tabuleiro sobre o vale | Cerca de 565 m |
| Abertura ao tráfego | 2016 |
Mais do que reduzir minutos ou horas em uma viagem, a obra passou a conectar áreas que historicamente conviviam com barreiras geográficas severas. Esse tipo de ponte não serve apenas para bater recordes de altura, mas para integrar regiões onde o relevo sempre impôs custos altos de transporte.
Por que a Ponte Duge se tornou uma referência da engenharia chinesa?
A resposta está na combinação de altura extrema, terreno difícil e solução estrutural coerente. A ponte não é a mais longa do mundo, nem a maior em extensão total, mas transformou-se em referência porque levou uma rodovia comum a uma cota onde poucas travessias para veículos chegaram, mantendo desempenho estrutural e viabilidade construtiva.
Ela também simboliza uma fase em que a China passou a investir pesadamente em infraestrutura para encurtar distâncias internas em regiões montanhosas. Por isso, a Ponte Duge continua sendo lembrada como uma das pontes rodoviárias mais altas já concluídas e como um exemplo claro de como torres, estais e um tabuleiro aerodinâmico podem tornar atravessável um vazio que parecia impraticável.
